鋼筋桁架樓承板施工中栓釘焊接部分的工藝要求
1.在開始施焊之前,需要做到幾個方面的再次檢查。栓釘質量要確保標準合格,不可有毛刺、歪扭、裂紋、彎曲等缺陷;不過,釘頭部分的開裂如果不超過周邊至釘體距離的一半,是不會影響施焊效果的,可以繼續使用;還應檢查栓釘是否有銹蝕、油污等,同時也須將母材清理干凈;另外,還要注意做好提前的標記,按照設計進行測放并標記出全熔焊栓釘?shù)暮附游恢茫辉谡绞┖盖埃毚_定焊接參數,進行如下:

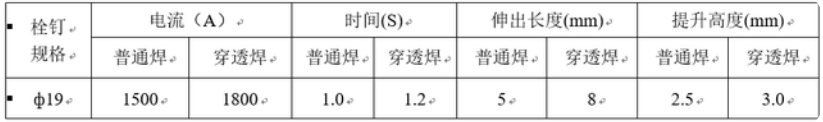

2.具體工藝要求。鋼筋桁架樓承板施工中,樓承板廠家通常會采用自動調節的焊接設備,連接符合要求的電源后便可以開始焊接工作(樓承板廠家提示:栓釘焊接須采用獨立電源供電);如果有兩個或多個栓釘槍在同一電源上使用,須采用聯動裝置,確保一次只能有一把栓釘槍可用,以保證電源的正常使用;焊接電壓、電流、時間以及栓釘槍提起和插下等參數都要調整到適宜狀態;栓釘瓷環是用來保護電弧熱量以及穩定電弧的,所以每個栓釘都要配備,而且需確保瓷環的干燥,如有露水或雨水的痕跡,須待完全干透后才可使用,必要時采取烘干措施;施焊時,待焊縫凝固之后才可以移去焊釘槍;焊接結束后,將套在焊釘上的瓷環全部清理,以便于檢查焊接效果與質量。

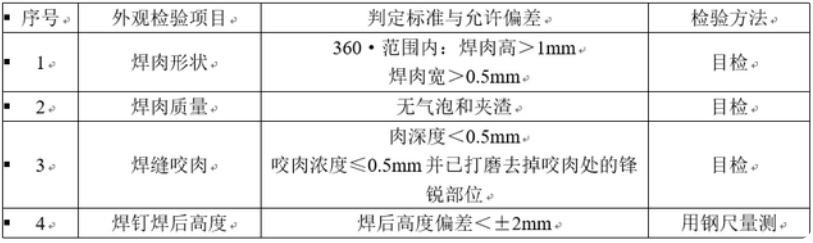

3.栓釘焊接的測試與檢驗。樓承板廠家在開始焊接前或重新設置焊接參數時都要進行至少兩個栓釘?shù)暮附訙y試。具體測試方式:焊縫360°飽滿才可以判定合格;焊縫冷卻后,敲擊使栓釘彎曲大約30°,觀察焊縫有無嚴重開裂。如有不合格現象,都需修改工藝,重新檢測,直到兩個栓釘測試全部合格,才可以正式施焊。如下:

4.穿透焊栓釘焊接缺陷以及處理方法:出現未熔合現象時,應加大電流增加焊接時間;電流太大、施焊時間過長時會出現被電弧燒成縮徑,這需要調整焊接電流和時間;磁偏吹現象是由于使用直流焊機電流過大造成的,樓承板廠家會將地線對稱接在工件上,或者在電弧偏向的反方向放一塊鐵板,從而改變磁力線的分布;氣孔的形成是由于焊接時熔池中的氣體未排除而形成的,具體原因是板與梁之間有間隙、瓷環排氣不當、焊件上有雜質在高溫下分解成氣體等,具體解決辦法是減小間隙。
鋼筋桁架樓承板施工中栓釘焊接的部分需要經過專門培訓的人員方可進行操作,應注意焊工的保護和安全,尤其是在外圍施工時。樓承板廠家要確保施工人員可以熟練掌握焊機焊槍的性能,做好設備的保養與維護,確保施工順利進行和栓釘焊接質量。
本文鏈接:http://www.bjdxxs.cn/news/0001521134.html
- 太原鋼結構彩鋼板活動房質量安全重要 2017-05-16
- BIM 技術在鋼結構工業建筑改造中應用的現狀 2017-09-18
- 未來建筑什么樣?鋼結構會給你一個答案 2019-09-10
- 臨汾樓承板多少錢一平米,先從它的優點說起 2021-10-11
- 山西鋼結構廠家 2023-06-26
- 朔州鋼結構住宅產業化的依靠是什么 2017-09-07
- 看好未來鋼結構在廠房和住宅上的表現 2017-07-20
- 如何保證結構廠房彩鋼夾芯板屋面的抗風性能? 2019-12-18
